人民网>>经济·科技>>博鳌亚洲论坛2015年年会专题>>图片报道
人民网>>经济·科技>>正文

护航博鳌亚洲论坛 “黔送铁军”蛮拼的【高清组图】

余小冬 汪志 龚婷婷

2015年03月17日10:09  来源:人民网-贵州频道  手机看新闻
原标题:护航博鳌亚洲论坛 “黔送铁军”蛮拼的【高清组图】

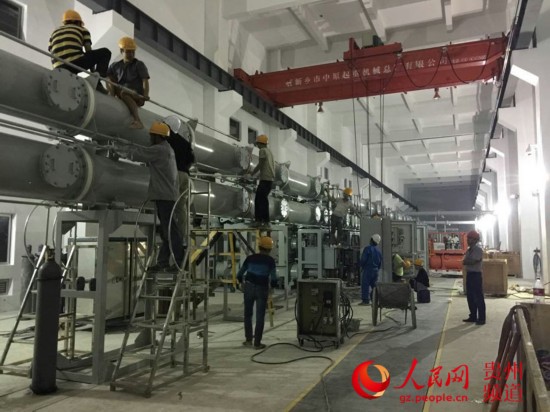

220千伏GIS安装。

220千伏GIS安装。

  “珠海瓦特所借塔洋直流屏通讯模块已到琼海并已取件,明天就到塔洋站修复。”

  “项目部已承诺联杆今晚加班装完,请跟踪落实。”

  “今天下午进行1#主变局放试验,当电压升到额定电压的60—80%时,高压侧A项和中压侧B项有明显的放电现象,明天再做进一步诊断。希望专业人员一起共同诊断,谢谢!”

  “请变压器检修队伍提供该主变的电气试验报告看一看,另外该主变变形试验做了没有?”

  “绕组变形试验已经做了。”

  “拉杆接头有8个不能用,协调厂家处理。”

  “把照片发到项目部,明天补来。”

  3月2日,2015博鳌亚洲论坛保电工程——220千伏塔洋变已经进入倒计时阶段。上面这几段对话是塔洋变前线小组的微信群交流内容。交流简洁、紧张、每个人都紧绷着一根弦,这是塔洋变一线参建人员给我们的感受。

  工期提前100天

  琼海塔洋220千伏变电站新建工程是博鳌2015亚洲论坛的重要保电工程,该工程的建成将全面负责博鳌2015亚洲论坛会议期间的正常供电。

  2014年10月29日,博鳌亚洲论坛理事会在北京召开工作会议,会议确定,论坛年会日期将固定在每年3月最后一个周末举行,会期延长并固定为4天。由于会期提前和会议时间的延长,塔洋变工程将在原工期的基础上提前100天完成施工建设任务,南方电网公司将该工程升级为“博鳌特级保电督办工程”。接受这项重大任务对素有“黔送铁军”之称的贵州送变电人来说是一个严峻的考验,同时他们也感到无比的光荣。

  为确保会议召开期间的电力正常供应,海南电网公司要求工程项目建设务必在2015年2月18日前完成整体施工任务,并具备带电验收条件。为确保博鳌2015年亚洲论坛会议顺利召开,贵州送变电工程公司海南分公司积极响应海南电网公司的工作部署,与工程项目部全体员工一起,在确保工程安全、质量的前提下,严格按照工期计划倒排施工工作任务,并积极组织人员加快施工进度,全力以赴地按照海南电网公司的要求做好各项施工建设工作,确保博鳌重点保电工程项目按时竣工。

  经历两次台风洗礼

  塔洋220千伏变电站工程于2014年3月15日正式开始施工。贵州送变电工程公司进场开展施工工作以来,遭遇了两次超强台风“威马逊”和“海鸥”的洗礼。

  2014年7月,超强台风“威马逊”侵袭海南电网期间,为全力支援海南电网抢险工作,贵州送变电工程公司海南分公司组织了一支由高空作业人员和地面施工人员组成的80余人的灾后抢修队伍前投入到电网抢险工作中。9月,2014年第15号台风“海鸥”再次登陆海南,经历超强台风“威马逊”重创的海南全省动员,积极迎战。

  两次超强台风登陆海南,塔洋220千伏变电站工程均受到不同程度的影响,一方面要抽调人员参加抢险工作,另一方面要做好本工程的防范工作,特别是在台风登陆期间,变电站的各项工作基本都处于停滞状态,这对工期本来就很紧的220千伏塔洋变来说无疑是雪上加霜。

  为确保工程按原定工期进行,塔洋变施工项目部在台风过后,施工项目部进一步做好安排部署,以总网络进度计划为依据,围绕工程建设难点、重点,倒排工期;并根据实施过程中的实际进展情况及时对原计划进行修正与调整,实行动态管理,对实施中出现的滞后工期的工序,提出补救措施,确保“关键工期”和总工期的实现。

  在施工过程中,施工项目部一方面强化施工调度指挥与协调工作,超前布局,密切监控落实,及时解决问题,避免搁置延误。另一方面是对重点项目和工序采取垂直管理,横向强制协调的强硬手段,项目负责人直接蹲点管理,减少中间环节,提高了决策和工作效率。

  微信群提高工作效率

  春节前夕,塔洋变施工一线更是热火朝天,工人们三班倒、连轴转,夜以继日的战斗在各个施工点上。用项目负责人李笛的话来说,就是“连开会的时间都挤不出来。”

  施工过程中,经常需要和业主、监理、设备厂家等进行沟通和交流。如果没有交流,那么在施工过程中出现一些需要大家共同协商解决的问题怎么办呢?李笛灵机一动,建立了“塔洋变电站前线小组”微信群,把现场施工的相关人员、业主负责人、监理负责人、设备厂家负责人等全部加入到微信群中。微信群包括工作部署、工作汇报、请求协助等,均可通过快速发送文字和图片、多人语音对讲的形式实现。

  该微信群建立后,全体参战人员积极参与,纷纷加入。施工过程中遇到的问题,大家及时在群里反映出来,相关负责的人员立刻在群里进行回复,大大提高了工作效率,减少了工作环节,缩短了空间距离,倡导了无纸化办公,节约了办公费用。不仅如此,参建人员在工作中好的经验、做法或是遇到的疑难问题,通过微信群随时请教,随时交流,不但加快了工程的进度,提高了工作效率,而且拉近了彼此之间的距离,小小的微信群减少了集中会议、减少了层层传递,让工作内容一目了然、一落到底,各相关人员各自对照任务表,履行职责,集中精力真抓实干。

  春节就在一线过

  一年一度的春节是中华民族最隆重的传统节日,辛勤劳作一年的人们日夜征程往家赶只为除夕夜和家人团聚,在春节里尽享亲情团聚的幸福时光。

  2月18日,大年三十,正值举国欢度新春佳节之际。为确保工期顺利实施,塔洋变施工项目部全体人员主动放弃了春节期间与家人团聚的机会,依然坚持奋战在施工一线,抢抓工期,全力按照海南电网公司的要求推动工程进展,确保博鳌重点保电工程项目按时竣工。他们把对家乡和亲人的思念,化作不竭的工作动力。在工程施工现场,大型设备机声隆隆,各种机械穿梭往来,处处可见作业人员忙碌的身影,各项工作有序衔接,快速推进,整个工地施工如火如荼。

  当日下午,项目部全体人员齐聚一堂,在项目部品味着家的温暖阖家团圆的味道,分享情谊,共迎新春。

  经过全体参建人员的共同努力,目前,塔洋变工程已全面进入调试阶段,工程竣工在即。(余小冬 汪志 龚婷婷)

下一页
(责编:孙博洋、夏晓伦)

我要留言

进入讨论区 论坛

注册/登录
发言请遵守新闻跟帖服务协议

同步:分享到人民微博

社区登录
用户名: 立即注册
密  码: 找回密码

  • 最新评论
  • 热门评论
查看全部留言

24小时排行 | 新闻频道留言热帖
